안녕하세요. 주식회사 서버몬 입니다.
금일은 Dell iDRAC의 기능중 Alert 기능을 활용하여 E-mail Alert를 활성화 하는방법에 대하여 알아보겠습니다.
※ E-mail로 서버상태 알림을 받는 기능이므로 사전에 현재 사용중인 SMTP서버의 설정값 확인이 필요합니다.
※ 본 내용은 iDRAC의 여러가지 기능을 활용하는 내용으로 사전에 iDRAC의 IP설정이 완료되어 있어야 합니다.
- iDRAC IP설정 방법-
기술 자료실-[Dell] iDRAC IP 설정 방법 (servermon.kr)
서버몬
HPE, LENOVO(= IBM), DELL, 슈퍼마이크로 서버, 기업용 PC, 스토리지 및 소프트웨어 (MS, 레드햇, 오라클), 문서보안솔루션(시큐어디스크, 인터넷디스크) 을 유통 판매하는 IT 통합솔루션 전문 회사입니다.
www.servermon.kr
웹브라우저를 통한 iDRAC 접속

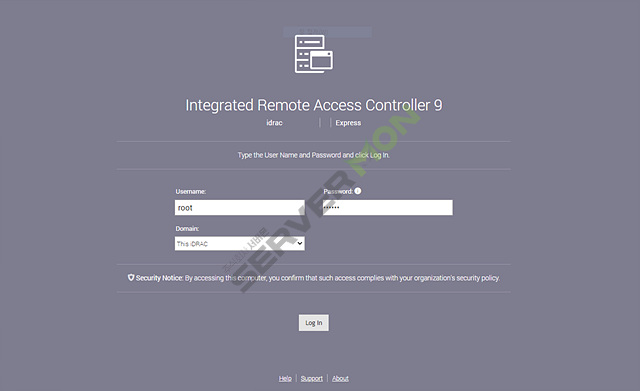

iDRAC IP 설정이 되었다면 설정된 IP주소로 접속하여 아래 사진과 같이 로그인화면으로 접속할 수 있습니다.

초기 계정정보는 root / calvin 입니다.
일부 제품은 보안상의 이유로 해당장비 상단에 따로 초기iDRAC비밀번호를 적어주는 경우도 있으니 이점 꼭 참고해주시기 바랍니다.
또한 일부 버전은 초기 계정정보로 로그인을 했을 경우 보안상의 이유로 반드시 초기 비밀번호 대신 새로운 비밀번호 설정이 필요할 수 있습니다.
iDRAC Settings
iDRAC의 대시보드 화면이자 로그인 이후 처음보이는 화면입니다.

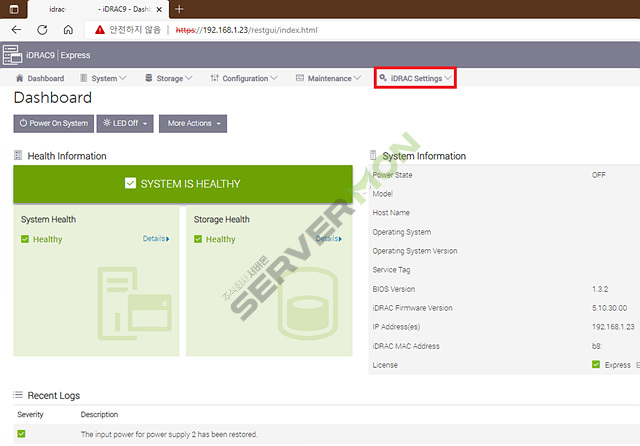

아래 사진을 참고하여 iDRAC Settings 를 클릭합니다.

iDRAC Settings 메뉴로 진입하게 되면 아래 사진과 같은 화면을 볼 수 있습니다.

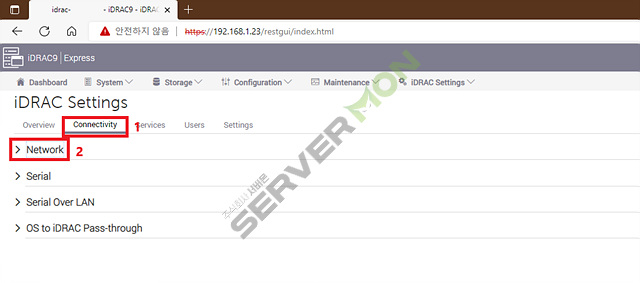

사진에 표시된 부분을 참고하여 상단메뉴중 Connectivity 를 먼저 클릭합니다.
Connectivity 메뉴로 변경되었으면 하위메뉴중 Network 를 선택합니다.

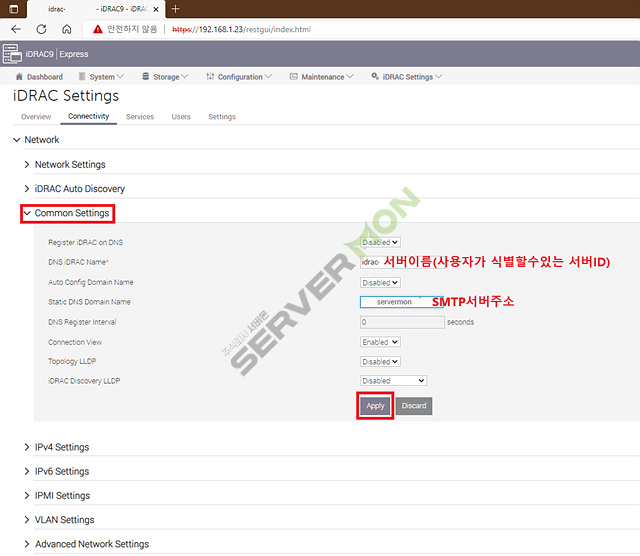

Network 항목이 펼쳐지면 하위메뉴중 Common Settings 를 클릭하고 아래사진을 참고하여 내용을 입력합니다.
DNS iDRAC Name 항목은 메일알림 수신시 어떤 서버에서 해당 알림을 보냈는지 구분할 수 있는 구분자로 생각하시면 됩니다. 따라서 서버의 이름 또는 사용자가 부여할 수 있는 고유이름을 정하여 입력 하는것이 좋습니다.
Static DNS Domain Name 항목은 해당서버에서 메일알림 발신용으로 사용할 SMTP서버의 주소(도메인명)을 입력하면 됩니다.
모든 내용이 입력완료 되었다면 아래있는 Apply 버튼을 클릭 합니다.

Alert Configuration
iDRAC Settings 단계를 모두 완료 하였다면 이제 Configuration 단계로 넘어가겠습니다.

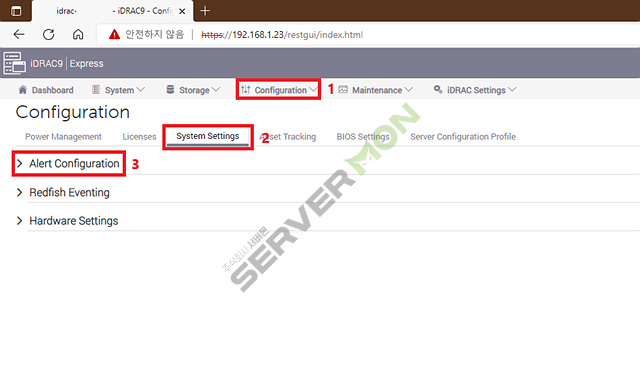

아래 사진을 참고하면서 제일먼저 Configuration 를 클릭합니다.
Configuration 으로 들어오면 상단메뉴에 System Settings 를 클릭합니다.
System Settings 메뉴로 진입하였다면 하위메뉴중 Alert Configuration 을 클릭합니다.
(클릭 순서 Configuration -> System Settings -> Alert Configuration)

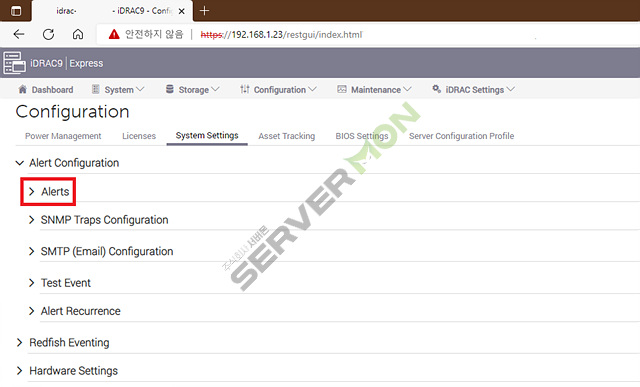

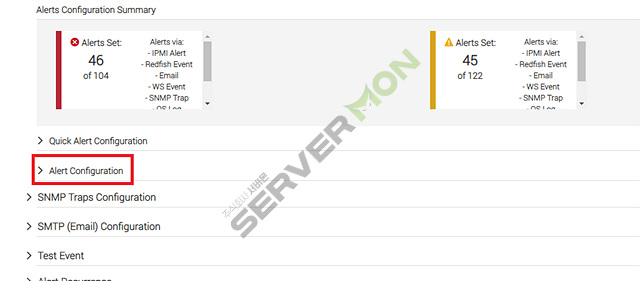

Alert Configuration 항목까지 왔다면 아래 사진에 표시된 부분을 참고하여 Alerts 를 클릭합니다.

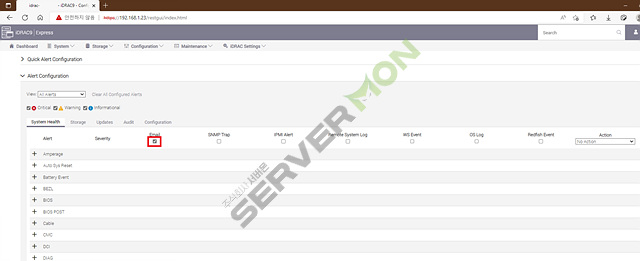

Alerts 항목을 클릭하면 아래 사진과 같은 화면을 볼 수 있습니다.
사진에 표시된 부분을 참고하여 Alerts 활성화 설정을 합니다.

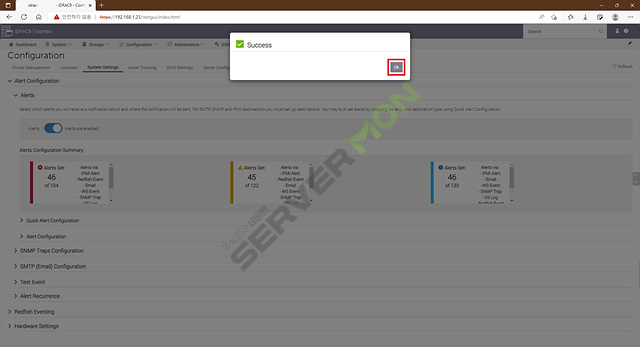

활성화 버튼을 클릭하면 아래 사진처럼 Success 메시지가 뜨는데 이때 Ok 버튼을 클릭합니다.

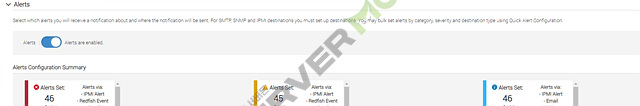

아래 사진처럼 버튼이 파란색으로 보인다면 Alerts 활성화가 완료 된것입니다.

Alerts 활성화가 끝났으면 이제 어떤 알림을 어떤방식으로 받을것인지 설정 할 수 있습니다.
아래 사진을 참고하여 Alert Configuration 을 선택합니다.
Alert Configuration 은 Alert 활성화 설정 아래 있습니다.

Alert Configuration 메뉴를 클릭하면 하위메뉴가 펼쳐지는데 이곳에서 원하는 항목과 원하는 알림방식을 선택할 수 있습니다. 본 컨텐츠에서는 E-mail Alert에 대하여 기술하므로 E-mail과 관련 된 부분만 설명하겠습니다.
아래 사진을 참고하여 Email 부분에 체크박스를 선택합니다.

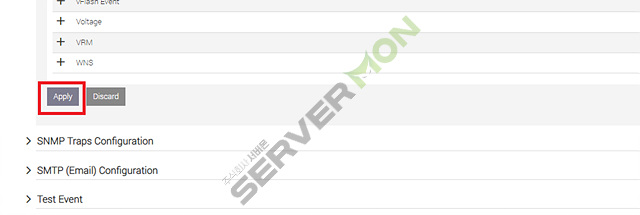

Email 체크 완료 후 스크롤을 내려보면 아래쪽에 Apply 버튼이 보이는데 이것을 클릭합니다.

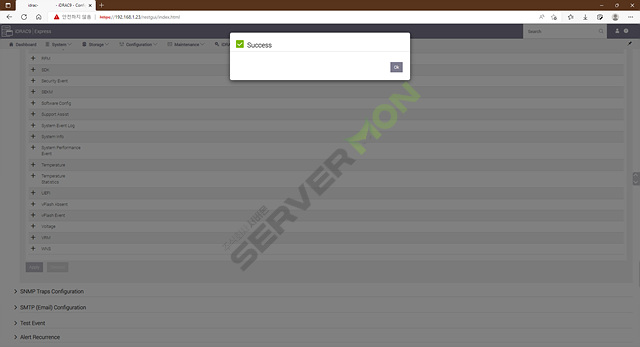

Apply 버튼을 클릭하면 아래사진처럼 Success 메시지를 확인할 수 있습니다. Ok 버튼을 눌러 넘어가 줍니다.

SMTP(Email) Configuration
Alert Configuration 단계를 모두 마쳤다면 이제 SMTP 설정을 할 차례입니다.

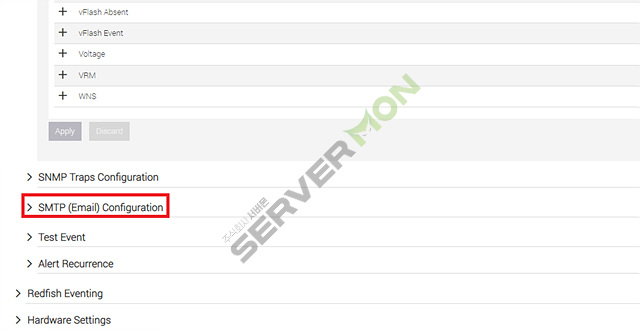

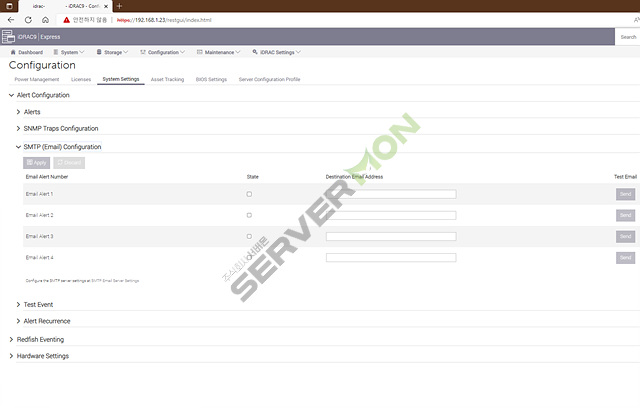

방금전 마친 Alert Configuration 메뉴의 Apply 버튼 아래 SMTP(Email) Configuration 항목이 보입니다. 이를 클릭 합니다.

SMTP(Email) Configuration 의 화면입니다.

아래 사진을 참고하여 내용을 추가 합니다.

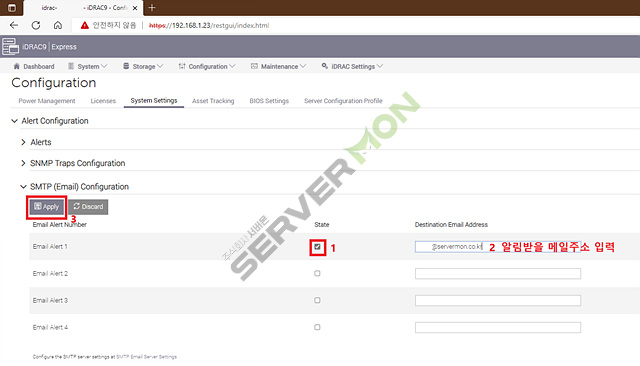

첫번째로 State 체크박스를 클릭하여 체크표시를 한 후
두번째로 알림을 받을 메일주소를 Destination Email Address 란에 적어줍니다.
세번째로 Apply 버튼을 클릭하여 입력한 내용을 적용 시킵니다.

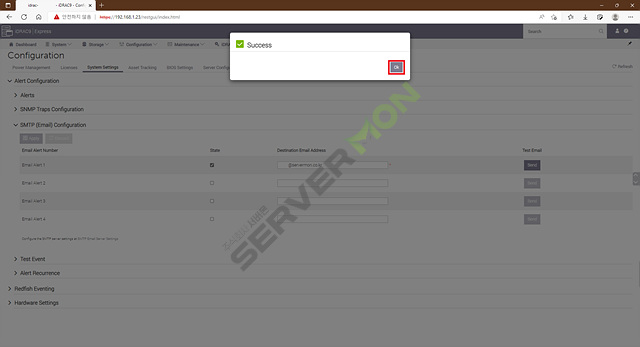

Apply 버튼을 누르면 아래 사진처럼 Success 메시지가 표시 됩니다. Ok 버튼을 눌러 다음 단계로 넘어갑니다.

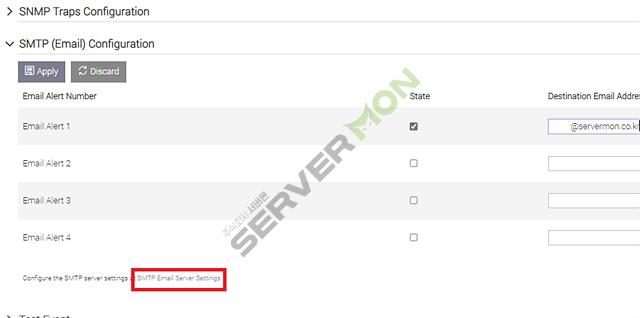

SMTP(Email) Configuration 설정이 완료 되었으면 그 다음 과정인 SMTP Email Server Settings 로 넘어갑니다.
아래 사진에 표시된 부분을 참고하여 SMTP Email Server Settings 클릭합니다.

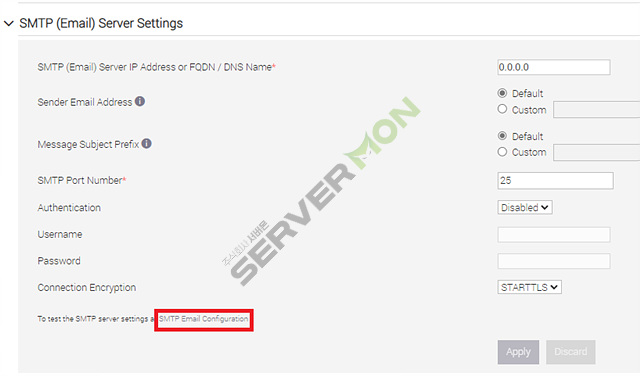

SMTP Email Server Settings 화면입니다.

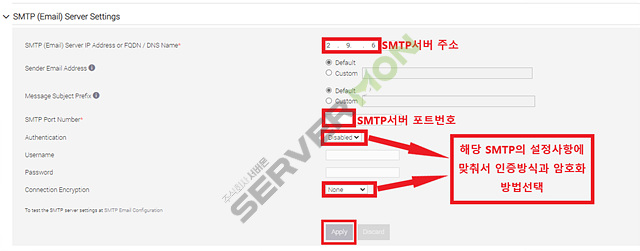

아래 사진을 참고하여 표시된 부분에 내용을 입력합니다.
SMTP (Email) Server IP Address or FQDN / DNS Name 항목은 SMTP 서버의 주소(IP값)를 입력합니다.
SMTP Port Number 항목에는 SMTP 서버의 포트번호를 입력합니다.
Authentication 과 Connection Encryption 항목은 현재 사용중인 SMTP서버 설정값에 맞춰 설정합니다. (예시 SMTP서버의 경우 인증과 암호화 모두 사용 안 함)
모든 설정값을 입력했다면 하단에 보이는 Apply 버튼을 클릭하여 설정값을 적용 합니다.

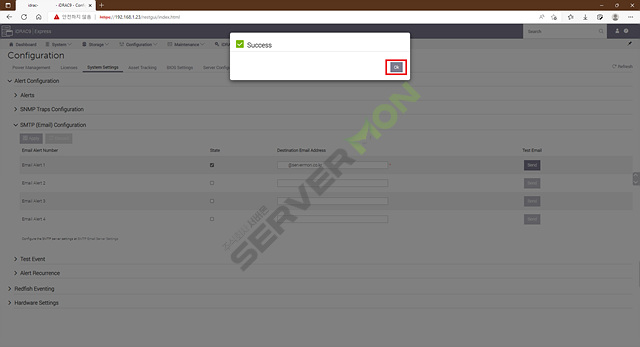

Apply 버튼을 누르면 아래 사진과 같이 Success 메시지가 표시됩니다. Ok 버튼을 클릭하여 다음단계로 넘어 갑니다.

아래 사진을 참고하여 다시 SMTP Email Configuration 설정으로 넘어갑니다.

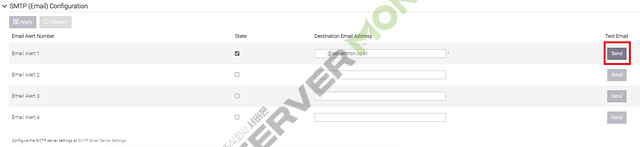

다시 SMTP Email Configuration 설정화면으로 넘어왔다면 이제 테스트 Alert 메일을 보내볼 차례입니다. 아래 사진을 참고하여 Send 버튼을 클릭합니다.

Send 버튼을 누르면 아래 사진과 같이 Success 메시지가 표시됩니다.
※ 만약 이 과정에서 Success가 아닌 Fail 메시지가 표시된다면 SMTP 설정이 잘못된 것 입니다. 다시 SMTP Email Server Settings 설정과정으로 돌아가서 설정값을 확인합니다.

메일 확인

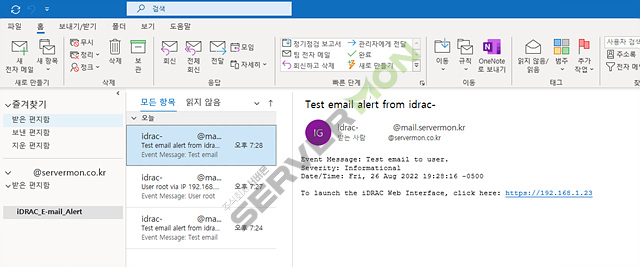

최종적으로 Test Alert mail 이 정상적으로 수신 되는지 확인 합니다.
아래 사진처럼 메일이 정상적으로 수신 된다면 모든 설정이 완료 된 것입니다.

이로써 iDRAC 을 활용한 E-mail Alert 활성화가 완료 되었습니다.
감사합니다.
