안녕하세요. 주식회사 서버몬 입니다.
HPE 장비에 오래된 버전의 우분투 설치시 디스크 볼륨이 보이지 않을 수 있습니다.
이는 기본 OS내부에 드라이버가 포함되어 있지 않기 때문에 발생 합니다.
아래 방법을 통해 3th Party SAS 드라이버를 추가하여 설치를 진행 해 보도록 하겠습니다.
테스트한 장비의 사양은 HPE DL20G10 CTO (E-2234 4C 3.6GHz / 16GB / 1TB SATA *2 / E208i-a LH / 290W) 이고
별도의 H/W SAS Contorller 가 장착된 장비 입니다.
이를 위해 전용 드라이버를 다운로드 합니다.
- Microsemi Linux Driver
https://storage.microsemi.com/en-us/speed/raid/aac/linux/smartpqi_linux_drivers_v1.2.4-065_tgz.php
Adaptec - Adaptec Driver: Adaptec Smart x100 Drivers 1.2.4-065 for Linux Download Detail
Description: Microsemi Adaptec Smart x100 drivers v1.2.4-065 for Red Hat Enterprise Linux/CentOS 6.6, 6.7, 6.8, 6.9, 6.10, and 7.0, 7.1, 7.2, 7.3, 7.4, 7.5, 7.6, SUSE Linux Enterprise Server 11 SP3, 11 SP4, and 12, 12 SP1, 12 SP2, 12 SP3, 12 SP4, 15, Ub
storage.microsemi.com

Rufus 유틸을 사용하여 다운받은 img 파일을 USB에 포맷합니다.

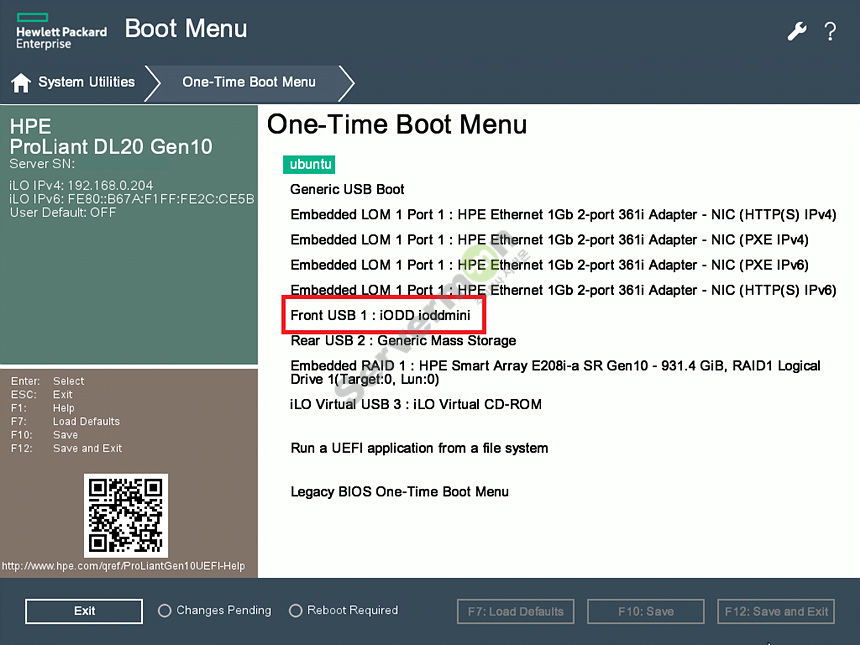

장비에 제작된 USB와 OS 미디어를 삽입 후 부팅 합니다.

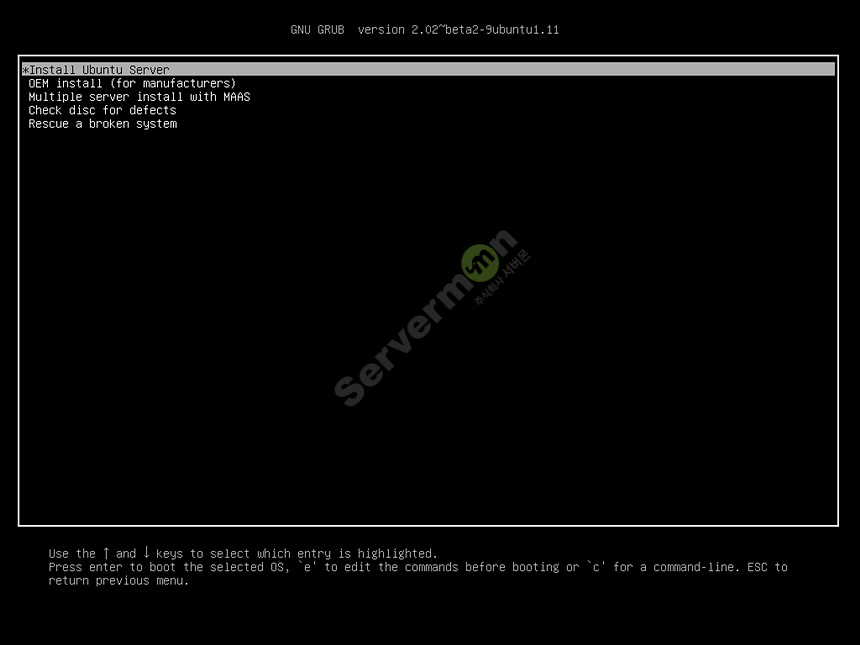

해당 미디어를 통해 부팅후 Grub 부트로더로 진입후 e 키를 눌러 "Install Ubuntu Server" 의
Paratemter 값을 변경 합니다.

"---" 뒤에 "modprobe.blacklist=aacraid" 드라이버를 비활성화 후 Ctrl+x 키로 부팅을 진행 합니다.

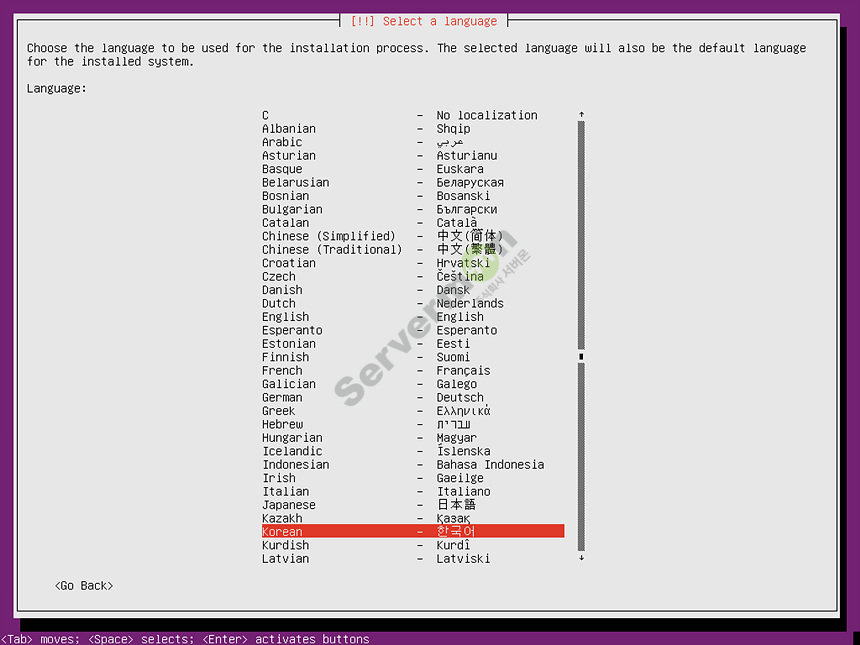

설치 언어 선택 단계 선택후 Enter 로 넘어 갑니다.

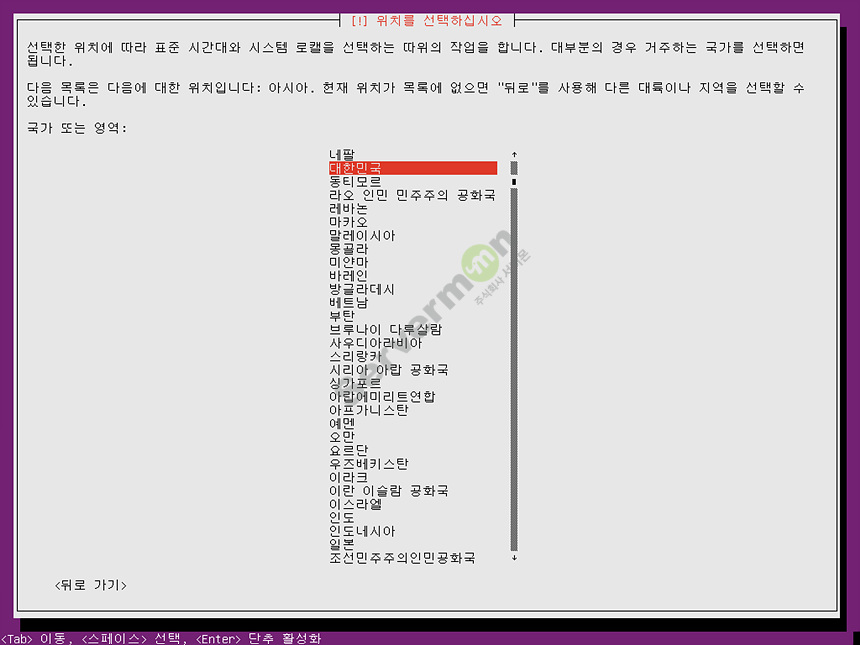

위치 선택 단계 선택후 Enter 로 넘어 갑니다.

키보드 선택 단계 선택후 Enter 로 넘어 갑니다.

키보드 선택 단계 선택후 Enter 로 넘어 갑니다.

OEM 드라이버 검색 단계 선택후 Enter 로 넘어 갑니다.

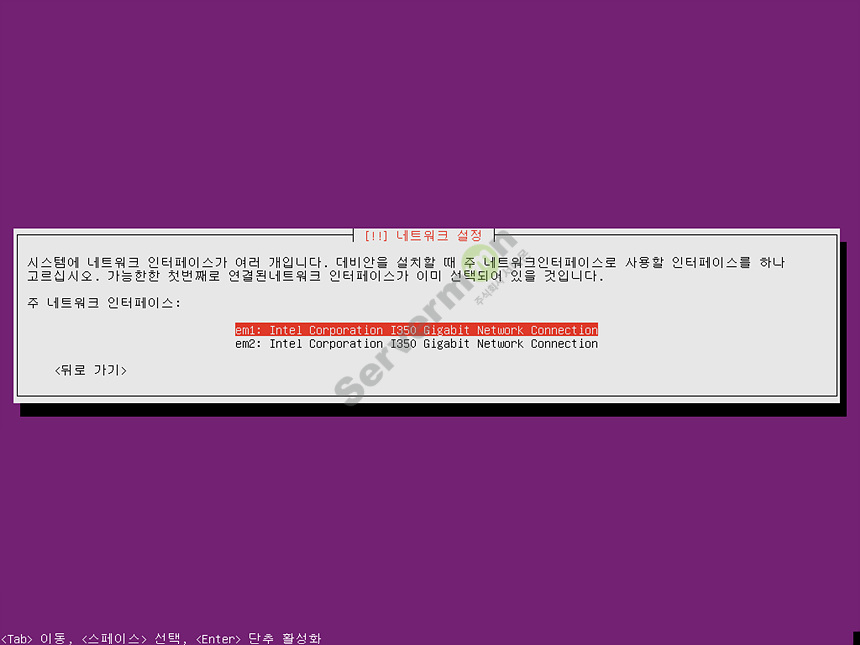

네트워크 인터페이스 선택 단계 선택후 Enter 로 넘어 갑니다.

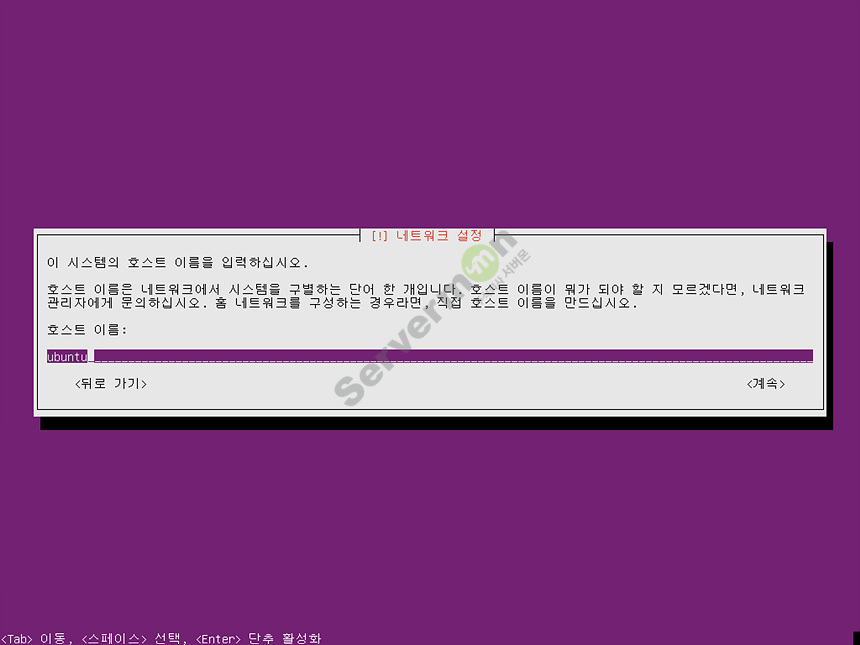

Hostname 지정 후 Enter 로 넘어 갑니다.

신규 user 생성 후 Enter 로 넘어 갑니다.

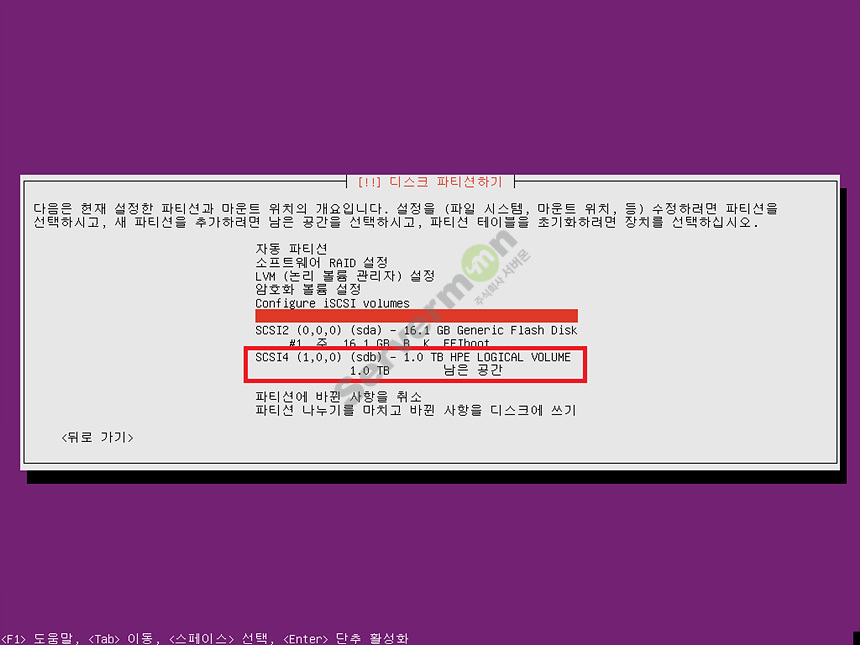

디스크 파티션 구성 단계 입니다. 정상적으로 Raid 1상태의 "HPE LOGICAL VOLUME" 이 보이는지 확인 합니다.

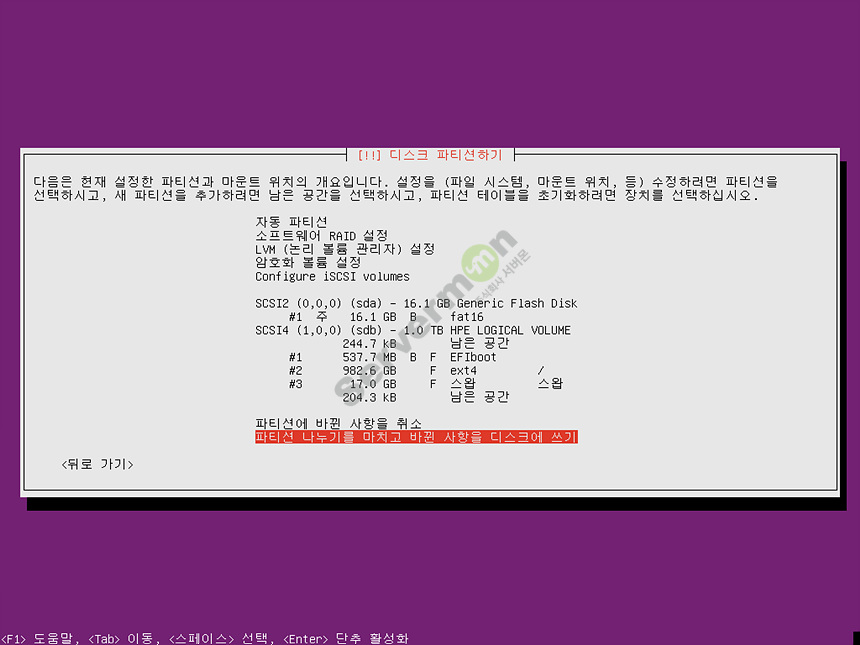

상세 파티션 구성 후 Enter 로 넘어 갑니다.

패키지 선택 단계 입니다. 별도의 DB, mail 서비스를 선택 할 수 있습니다.

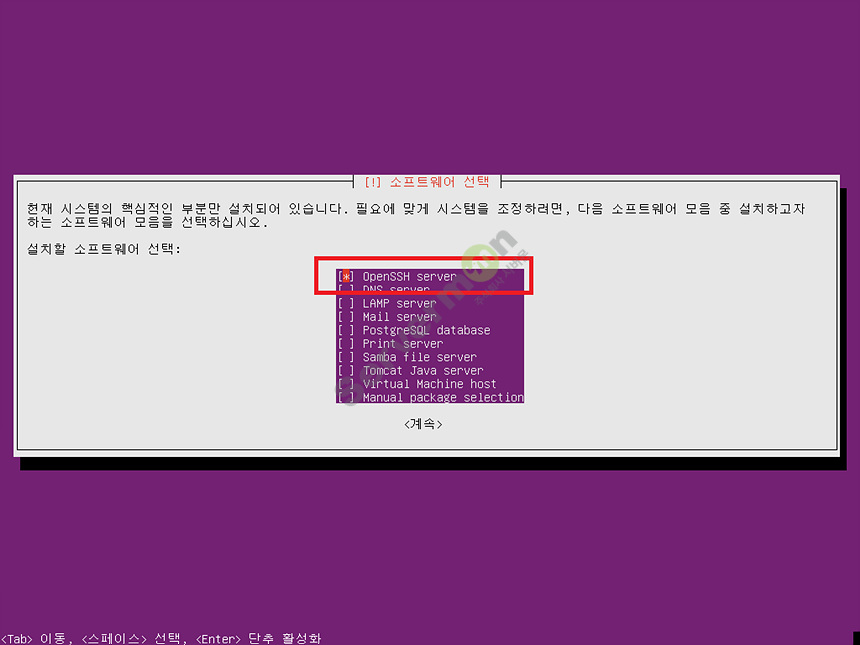

ssh 접속을 위해 Openssh server 를 선택 해 줍니다.

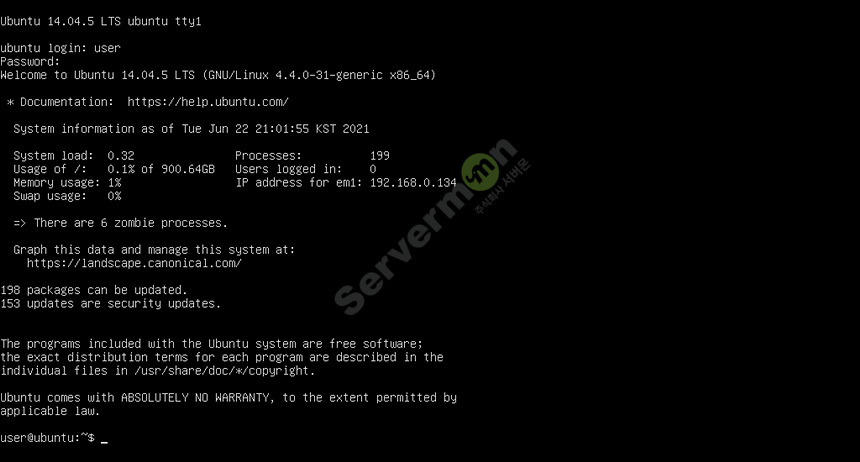

설치가 완료 되고 ssh 를 통해 해당 서버에 접속 합니다.
(14.04.5 LTS 버전이 설치 된것을 확인 가능합니다)

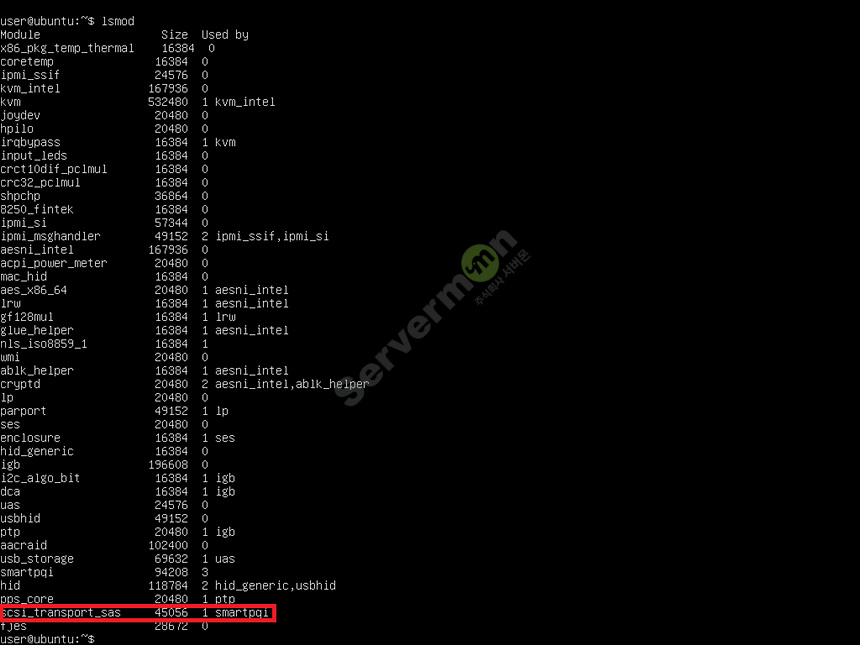

lsmod 명령어를 통해 "smartpqi" 모듈이 적용된 것을 확인 할 수 있습니다.

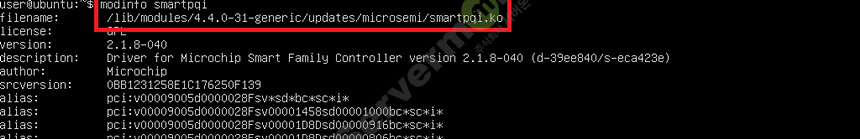

modinfo smartpqi 명령어를 통해 smartpqi.ko 모듈의 상세 정보를 확인 가능합니다.
